Stellen Sie sich vor, auf Ihrer Baustelle kommt es Wochen später zu einer Diskussion über den tatsächlichen Leistungsstand, das Wetter, fehlende Materialien oder Nachträge. Was entscheidet dann oft über Klarheit, Beweisbarkeit und saubere Projektsteuerung? Ein sauber geführtes Bautagebuch. Eine gute Bautagebuch Vorlage in Excel ist deshalb nicht nur eine praktische Liste, sondern auch ein operatives Steuerungsinstrument für Bauleitung, Handwerk, Projektmanagement und Controlling.
In diesem Leitfaden zeigen wir Ihnen, welche Inhalte in eine professionelle Excel-Vorlage gehören, wie Sie die Tabelle logisch aufbauen und an welchen Stellen Excel besonders stark ist – aber auch, wann Sie an Grenzen stoßen. Zusätzlich erhalten Sie ein direkt nutzbares Muster, das Sie sofort in Excel übertragen können.
Warum ein Bautagebuch in Excel weit mehr als nur eine Liste ist
Viele Unternehmen suchen nach einer Bautagebuch Vorlage Excel, weil sie schnell starten möchten. Genau darin liegt die Stärke von Excel: Sie können ohne Spezialsoftware sofort arbeiten, Spalten anpassen, Eingaben standardisieren und Tagesberichte auswerten. Vor allem bei kleineren Baustellen, im Ausbau, im Handwerk oder bei internen Projektteams ist das ein echter Vorteil.
Gleichzeitig erfüllt ein Bautagebuch mehrere Funktionen auf einmal. Es dokumentiert den Tagesablauf, schafft Transparenz über Leistung und Störungen und bildet im Konfliktfall eine wichtige Grundlage für die spätere Nachvollziehbarkeit. Nicht nur der Baufortschritt, sondern auch Behinderungen, Lieferprobleme, Schlechtwetter, Mängel und besondere Vorkommnisse werden sichtbar.
Kurz gesagt: Ein gutes Bautagebuch ist das Rückgrat Ihrer Baustellendokumentation. Es hilft Ihnen nicht nur im Tagesgeschäft, sondern auch bei Terminfragen, Nachträgen, internen Auswertungen und der Kommunikation mit Auftraggebern, Bauleitung und Subunternehmern.
Diese Angaben gehören in jede professionelle Bautagebuch Vorlage
Welche Felder Ihre Excel-Vorlage enthalten sollte, hängt von Projektgröße und Gewerk ab. Einige Informationen sind jedoch nahezu immer sinnvoll. Wenn Sie die Vorlage von Beginn an sauber strukturieren, vermeiden Sie doppelte Eingaben, Lücken und spätere Diskussionen.
Baustelle, Bauvorhaben, Projektnummer, Adresse, Bauabschnitt
Datum, Kalenderwoche, Arbeitsbeginn, Arbeitsende
Temperatur, Niederschlag, Wind, wetterbedingte Unterbrechung
Mitarbeiterzahl, Fremdfirmen, Anwesenheiten, Ausfälle
ausgeführte Arbeiten, Mengen, Fortschritt, eingesetzte Geräte
Mängel, Behinderungen, Unfälle, Materialengpässe, Anweisungen
Pflichtfelder für den täglichen Einsatz
- Datum und Baustelle: Damit jeder Bericht eindeutig zugeordnet werden kann.
- Wetterlage: Besonders wichtig, wenn Leistungen von Niederschlag, Frost oder Hitze beeinflusst werden.
- Anwesende Mitarbeiter und Firmen: Für Leistungsnachweise und spätere Rückfragen unverzichtbar.
- Ausgeführte Tätigkeiten: Möglichst konkret nach Gewerk, Abschnitt oder Raum.
- Behinderungen und Störungen: Hier trennt sich saubere Dokumentation von bloßer Notizsammlung.
- Fotos oder Dateiverweise: Excel kann zumindest den Pfad oder Link zur Bilddokumentation erfassen.
Wenn Sie wetterabhängige Arbeiten ausführen, können offizielle Wetterdaten des Deutschen Wetterdienstes eine wertvolle Ergänzung sein. Für sicherheitsrelevante oder arbeitsschutzbezogene Besonderheiten lohnt sich außerdem ein Blick auf die Informationen der BG BAU, damit Dokumentation und Baustellenorganisation sauber zusammenspielen.
Gratis Muster: So kann Ihre Bautagebuch Vorlage in Excel aussehen
Die folgende Struktur können Sie direkt in Excel übernehmen. Für viele Betriebe reicht bereits dieses Grundgerüst, wenn es konsequent täglich gepflegt wird.
Tipp: Kopieren Sie die Tabelle in Excel und ergänzen Sie Dropdowns für Wetter, Status und Gewerke. Das spart Zeit und reduziert Eingabefehler.
| Spalte | Inhalt | Beispiel |
|---|---|---|
| Datum | Kalendertag des Eintrags | 17.03.2026 |
| Baustelle / Projekt | Name oder Nummer des Vorhabens | Neubau Lagerhalle Nord |
| Wetter | Temperatur, Niederschlag, Besonderheiten | 6 °C, Regen am Vormittag |
| Mitarbeiter intern | Anzahl eigener Kräfte | 6 |
| Subunternehmer | Anwesende Fremdfirmen | Elektro Meier, 3 Personen |
| Ausgeführte Arbeiten | Leistungsbeschreibung des Tages | Schalung EG abgeschlossen, Bewehrung begonnen |
| Geräte / Maschinen | Eingesetzte oder ausgefallene Geräte | Minibagger 1, Rüttelplatte defekt |
| Material / Lieferung | Relevante Lieferungen oder Engpässe | Betonlieferung 45 Min. verspätet |
| Behinderungen / Mängel | Abweichungen vom Plan | Arbeit wegen Starkregen 2 Stunden unterbrochen |
| Fotos / Link | Pfad, Cloud-Link oder Bildnummer | \\Server\\Bau\\2026-03-17\\Foto_12.jpg |
| Erstellt von | Verantwortliche Person | M. Schneider, Bauleitung |

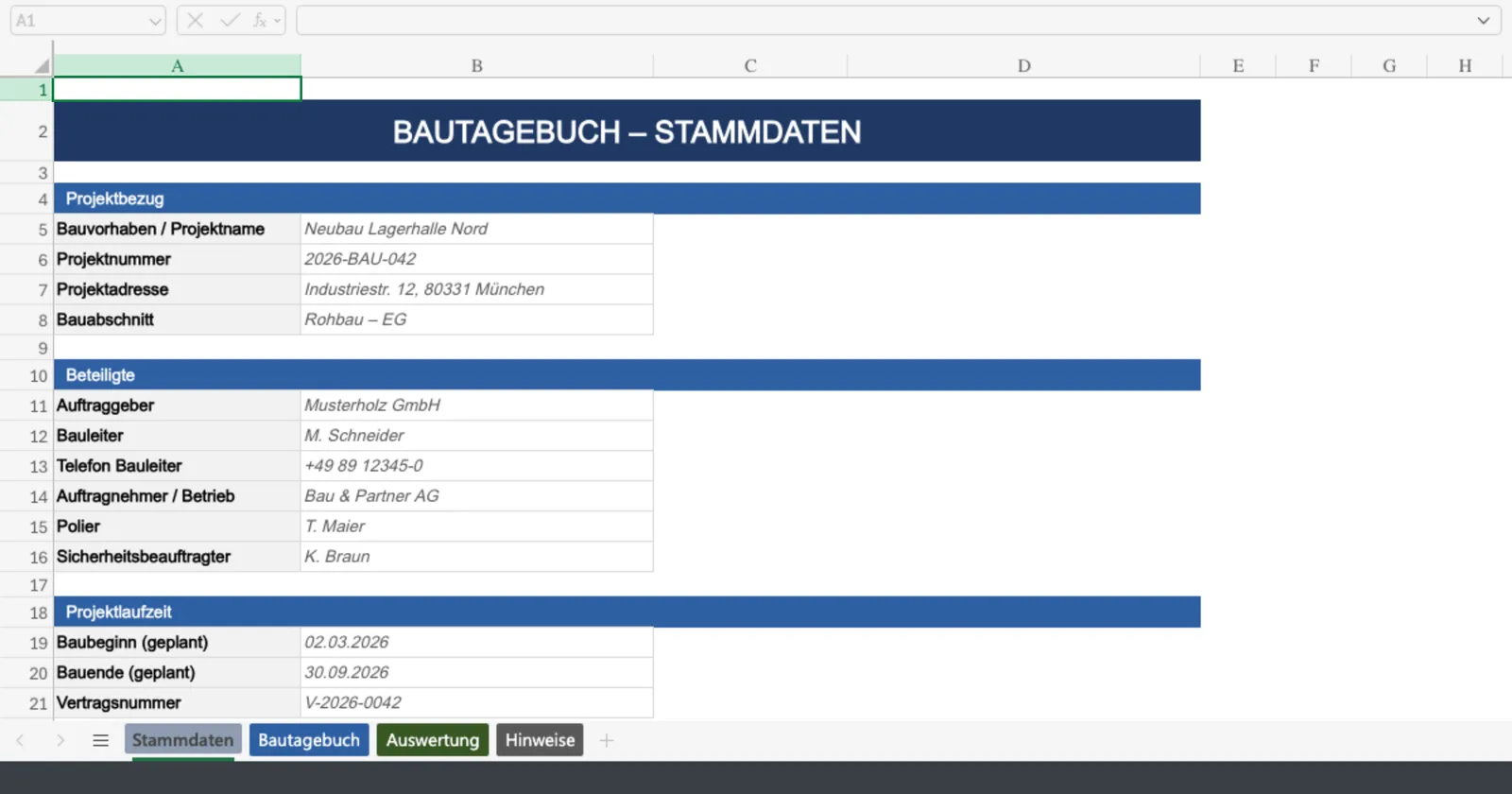

So bauen Sie die Excel-Vorlage richtig auf
1. Trennen Sie Stammdaten und Tagesdaten
Legen Sie ein Tabellenblatt für Stammdaten an, etwa Projektname, Adresse, Ansprechpartner, interne Projektnummer und beteiligte Firmen. Das eigentliche Bautagebuch führen Sie dann in einem separaten Blatt. So vermeiden Sie doppelte Eingaben und halten die Datei auch bei längeren Projekten übersichtlich.
2. Arbeiten Sie mit festen Kategorien
Wenn Mitarbeitende freie Texte in jede Zeile schreiben, wird die Auswertung schnell unübersichtlich. Nutzen Sie deshalb möglichst standardisierte Kategorien für Wetter, Gewerk, Status, Behinderung oder Mangeltyp. Excel-Dropdowns über Datenüberprüfung sind dafür ideal.
3. Ergänzen Sie einfache Excel-Formeln
Excel ist besonders stark, wenn Sie nicht nur dokumentieren, sondern auch auswerten möchten. Typische Hilfsformeln sind:
=HEUTE()für automatische Datumsbezüge=SUMME(...)für Arbeitsstunden oder Personentage=WENN(...)für automatische Kennzeichnung von Schlechtwetter oder Störungen=ZÄHLENWENN(...)zur Auswertung von Mängeln, Ausfällen oder Behinderungen
Praxistipp: Arbeiten Sie mit einer zusätzlichen Spalte Status und den Werten normal, behindert, unterbrochen und kritisch. Damit erkennen Sie in Auswertungen sofort, an welchen Tagen Termin- oder Leistungsrisiken entstanden sind.
4. Denken Sie an die Beweissicherung
Ein Bautagebuch ist nur dann wirklich belastbar, wenn Einträge zeitnah, vollständig und nachvollziehbar erfolgen. Ergänzen Sie daher Felder für Fotos, Beteiligte, Freigaben oder kurze Gesprächsnotizen. Gerade bei Abweichungen sollten Ursache, Dauer und betroffene Leistung möglichst konkret dokumentiert werden.
Typische Fehler bei Bautagebüchern in Excel
Excel ist flexibel, aber genau diese Flexibilität kann zur Kostenfalle werden, wenn kein klares System dahintersteht. Aus der Praxis sehen wir immer wieder dieselben Schwachstellen:
- Zu viele Freitextfelder: Informationen sind später kaum filterbar.
- Uneinheitliche Formate: Mal stehen Mengen in m², mal in Stück, mal gar nicht.
- Fehlende Verantwortlichkeit: Niemand weiß genau, wer den Tagesbericht final freigibt.
- Verspätete Einträge: Was erst Tage später erfasst wird, ist meist lückenhaft.
- Keine Verknüpfung mit Fotos: Damit fehlt oft die entscheidende Ergänzung zum Text.
Wichtig: Excel ist hervorragend für den strukturierten Start, aber nicht jede Baustelle lässt sich dauerhaft in einer einzigen Datei steuern. Wenn viele Beteiligte parallel arbeiten, mobile Erfassung nötig ist oder Freigabeprozesse komplex werden, stoßen klassische Tabellen schnell an Grenzen.
Wann sich eine Excel-Vorlage besonders lohnt
Eine Bautagebuch Vorlage in Excel ist vor allem dann sinnvoll, wenn Sie eine schnelle, kostengünstige und anpassbare Lösung benötigen. Das gilt häufig für:
- kleine bis mittlere Bauprojekte,
- Handwerksbetriebe mit wiederkehrender Dokumentationsstruktur,
- interne Baumaßnahmen,
- Bauleiter, die zunächst ein schlankes, aber sauberes System einführen möchten.
Besonders stark ist Excel nicht nur bei der Datenerfassung, sondern auch bei der anschließenden Auswertung. Sie erkennen zum Beispiel, an welchen Tagen Schlechtwetter gehäuft auftrat, welche Gewerke regelmäßig behindert wurden oder wo Lieferprobleme Terminpläne belastet haben.
FAQ zur Bautagebuch Vorlage Excel
Ist ein Bautagebuch in Excel ausreichend?
Für viele kleinere und mittlere Projekte: ja. Entscheidend ist weniger das Tool als die Qualität der Struktur, die tägliche Pflege und eine klare Verantwortlichkeit.
Welche Spalten sind unverzichtbar?
Datum, Projekt, Wetter, Personal, ausgeführte Arbeiten, Behinderungen, besondere Vorkommnisse und verantwortliche Person sollten immer enthalten sein.
Sollte ich Fotos direkt in Excel einfügen?
Das ist möglich, macht Dateien aber schnell groß und unübersichtlich. In vielen Fällen ist es besser, einen Bildpfad, eine Bildnummer oder einen Cloud-Link zu dokumentieren.
Wie oft sollte das Bautagebuch aktualisiert werden?
Idealerweise täglich und noch am selben Tag. Je zeitnäher die Erfassung, desto belastbarer ist die Dokumentation.
Fazit: Eine gute Bautagebuch Vorlage in Excel schafft Klarheit auf der Baustelle
Wenn Sie Ihr Bautagebuch sauber aufsetzen, gewinnen Sie weit mehr als nur eine Tagesnotiz. Sie schaffen ein System, das Leistung, Risiken, Behinderungen und Besonderheiten transparent macht – und damit nicht nur die operative Baustellensteuerung, sondern auch die spätere Nachvollziehbarkeit verbessert.
Die beste Bautagebuch Vorlage Excel ist dabei nicht die komplizierteste, sondern diejenige, die im Alltag wirklich genutzt wird. Starten Sie deshalb schlank, definieren Sie klare Pflichtfelder und standardisieren Sie Ihre Eingaben. So wird aus Excel ein praxistaugliches Werkzeug, das Ihnen Zeit spart, Missverständnisse reduziert und Ihre Baustellendokumentation auf ein deutlich professionelleres Niveau hebt.
Direkt umsetzbar: Übernehmen Sie die Muster-Tabelle aus diesem Artikel in Ihre Excel-Datei, ergänzen Sie Dropdowns für Wetter, Status und Gewerk und definieren Sie eine verantwortliche Person für die tägliche Pflege. Genau so entsteht aus einer Vorlage ein belastbarer Prozess.
