Maschinenbelegungsplan Excel-Vorlage

Maschinenbelegungsplan in Excel erstellen: kostenlose Vorlage, Kapazitätsrechner und Schritt-für-Schritt-Anleitung für maximale Maschinenauslastung und lückenlose Produktionssteuerung.

Maschinenbelegungsplan Excel-Vorlage

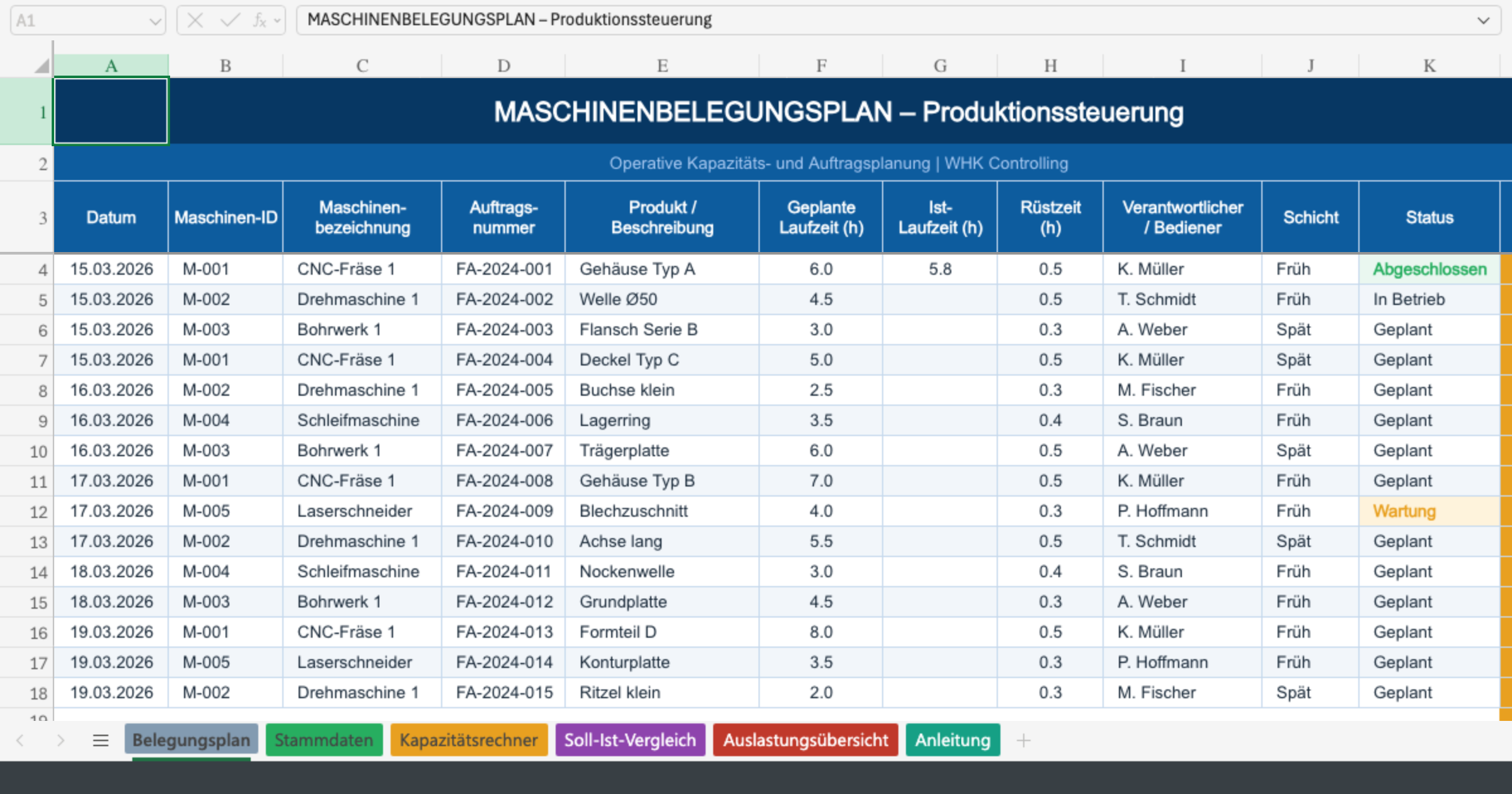

Maschinenbelegungsplan.xlsx
XLSX · 24.7 KB
Download
ABCDEFGHIJKL
MASCHINENBELEGUNGSPLAN – Produktionssteuerung
Operative Kapazitäts- und Auftragsplanung | WHK Controlling
DatumMaschinen-IDMaschinen- bezeichnungAuftrags- nummerProdukt / BeschreibungGeplante Laufzeit (h)Ist- Laufzeit (h)Rüstzeit (h)Verantwortlicher / BedienerSchichtStatusAuslastung (%)
15.03.2026M-001CNC-Fräse 1FA-2024-001Gehäuse Typ A6.05.80.5K. MüllerFrühAbgeschlossen8.0%
15.03.2026M-002Drehmaschine 1FA-2024-002Welle Ø504.50.5T. SchmidtFrühIn Betrieb5.9%
15.03.2026M-003Bohrwerk 1FA-2024-003Flansch Serie B3.00.3A. WeberSpätGeplant8.1%
15.03.2026M-001CNC-Fräse 1FA-2024-004Deckel Typ C5.00.5K. MüllerSpätGeplant6.7%
16.03.2026M-002Drehmaschine 1FA-2024-005Buchse klein2.50.3M. FischerFrühGeplant3.3%
16.03.2026M-004SchleifmaschineFA-2024-006Lagerring3.50.4S. BraunFrühGeplant9.6%
16.03.2026M-003Bohrwerk 1FA-2024-007Trägerplatte6.00.5A. WeberSpätGeplant16.2%
17.03.2026M-001CNC-Fräse 1FA-2024-008Gehäuse Typ B7.00.5K. MüllerFrühGeplant9.3%
17.03.2026M-005LaserschneiderFA-2024-009Blechzuschnitt4.00.3P. HoffmannFrühWartung5.3%
17.03.2026M-002Drehmaschine 1FA-2024-010Achse lang5.50.5T. SchmidtSpätGeplant7.2%
18.03.2026M-004SchleifmaschineFA-2024-011Nockenwelle3.00.4S. BraunFrühGeplant8.2%
18.03.2026M-003Bohrwerk 1FA-2024-012Grundplatte4.50.3A. WeberFrühGeplant12.2%
19.03.2026M-001CNC-Fräse 1FA-2024-013Formteil D8.00.5K. MüllerFrühGeplant10.7%
19.03.2026M-005LaserschneiderFA-2024-014Konturplatte3.50.3P. HoffmannFrühGeplant4.6%
19.03.2026M-002Drehmaschine 1FA-2024-015Ritzel klein2.00.3M. FischerSpätGeplant2.6%
LEGENDE AUSLASTUNGSGRAD:
🟢 70–90%: Optimal🟠 <70%: Unterauslastung🔴 >90%: Überlastungsrisiko
Maschinenbelegungsplan.xlsx
XLSX · 24.7 KB
Download
Maschinenbelegungsplan – Von der Analyse zur optimierten Kapazität 5-Schritte-Prozess für eine lückenlose Produktionsplanung 1 Produktions- anforderungen analysieren Auftragsvolumen, Stückzahlen & Durchlaufzeiten erfassen 2 Maschinen- kapazitäten ermitteln Verfügbare Stunden, Wartungszeiten & Schichtmodelle dokumentieren 3 Engpässe & Prioritäten identifizieren Bottlenecks sichtbar machen, Auftrags- prioritäten setzen & Puffer einplanen 4 Belegungsplan in Excel erstellen Aufträge zuweisen, Zeitfenster belegen, Auslastung visualisieren 5 Überwachen & kontinuierlich optimieren Soll-Ist-Vergleich, KPIs tracken & Plan bei Abweichungen anpassen Ergebnis: Maximale Maschinenauslastung · Minimale Stillstandzeiten · Transparente Produktionssteuerung

Stellen Sie sich vor, eine Ihrer Schlüsselmaschinen steht still – nicht wegen eines Defekts, sondern weil schlicht niemand weiß, welcher Auftrag als Nächstes eingeplant werden soll. Gleichzeitig häufen sich Eilaufträge, Schichtleiter treffen Entscheidungen aus dem Bauch heraus, und am Ende des Monats zeigt die Auswertung eine Maschinenauslastung von gerade einmal 62 Prozent. Genau hier setzt ein professioneller Maschinenbelegungsplan an: Er ist nicht nur ein simples Planungsdokument, sondern das Navigationssystem Ihrer gesamten Produktionssteuerung – und mit der richtigen Excel-Vorlage lässt er sich kostenlos und sofort einsatzbereit aufbauen.

In diesem Leitfaden zeigen wir Ihnen, was einen wirkungsvollen Maschinenbelegungsplan ausmacht, wie Sie Ihre Kapazitäten präzise berechnen, welche Spalten und Strukturen Ihre Excel-Vorlage zwingend enthalten muss und wie Sie typische Planungsfehler von Anfang an vermeiden. Sie erhalten außerdem einen interaktiven Kapazitätsrechner sowie eine Schritt-für-Schritt-Anleitung, die Sie direkt in die Praxis umsetzen können.

Was ist ein Maschinenbelegungsplan – und warum ist er weit mehr als eine einfache Tabelle?

Ein Maschinenbelegungsplan (auch: Maschinenbelegungsplanung, Kapazitätsplan Produktion) ist ein strukturiertes Planungsinstrument, das festlegt, welche Maschine zu welchem Zeitpunkt mit welchem Auftrag belegt ist. Er bildet die Schnittstelle zwischen Auftragsmanagement, Produktionssteuerung und Ressourcenplanung – und ist damit das Fundament einer effizienten Fertigung.

Was viele Unternehmen unterschätzen: Ein gut gepflegter Belegungsplan ist nicht nur ein Werkzeug für den Schichtleiter, sondern liefert dem Controlling belastbare Kennzahlen zur Maschinenauslastung, zum Kapazitätsbedarf und zu potenziellen Engpässen – Daten, die direkt in die Wirtschaftsplanung und Investitionsentscheidungen einfließen. Die Rentabilität, die Liefertreue und die Produktionskosten hängen unmittelbar davon ab, wie präzise dieser Plan geführt wird.

Abgrenzung: Maschinenbelegungsplan vs. Produktionsplan vs. Kapazitätsplan

  • Produktionsplan: Legt fest, was in welcher Menge produziert wird (Mengenplanung).
  • Kapazitätsplan: Beantwortet die Frage, wie viel eine Maschine oder Anlage leisten kann (Kapazitätspotenzial).
  • Maschinenbelegungsplan: Verbindet beide Ebenen und regelt, wann welche Maschine welchen Auftrag bearbeitet (operative Zuweisung).

Erst das Zusammenspiel aller drei Instrumente schafft eine vollständige, belastbare Produktionssteuerung, die nicht nur die Kreditwürdigkeit, sondern auch die Krisenfestigkeit und die strategische Unabhängigkeit Ihres Unternehmens stärkt.

Die 6 Pflichtbestandteile jeder professionellen Excel-Vorlage

Ob Sie eine kostenlose Vorlage herunterladen oder Ihre eigene aufbauen: Diese sechs Spalten bzw. Bereiche dürfen in keinem Maschinenbelegungsplan fehlen, wenn er tatsächlich steuerungsrelevant sein soll.

  1. Datum / Zeitraum: Startdatum, Enddatum und ggf. Schichtzuordnung (Früh-, Spät-, Nachtschicht). Ohne klare Zeitachse ist jede Planung wertlos.
  2. Maschinen-ID & Bezeichnung: Eine eindeutige Kennung jeder Anlage verhindert Verwechslungen und ermöglicht maschinenscharfe Auswertungen.
  3. Arbeitsauftrag / Auftragsnummer: Verknüpfung mit dem Auftragsmanagement – idealerweise mit Referenz auf Kundenauftrag oder Fertigungsauftrag.
  4. Geplante Laufzeit (Stunden): Die kalkulierte Bearbeitungszeit je Auftrag, inklusive Rüstzeit und ggf. Reinigungszeit.
  5. Verantwortliche Person / Bediener: Klare Zuordnung der Personalverantwortung für jeden Maschineneinsatz.
  6. Status & Bemerkungen: Aktueller Betriebsstatus (in Betrieb / Wartung / Stillstand) sowie Freitextfeld für Abweichungen, Störungen oder Prioritätsänderungen.

Ergänzend empfehlen wir als siebte Spalte eine automatische Auslastungsberechnung, die Ihnen auf einen Blick zeigt, ob eine Maschine über- oder unterausgelastet ist.

Maschinenauslastungsgrad – die zentrale Kennzahl im Belegungsplan:

Der Auslastungsgrad zeigt, zu welchem Prozentsatz eine Maschine innerhalb eines definierten Zeitraums produktiv genutzt wird. Werte unter 70 % deuten auf Verschwendungspotenzial hin; Werte dauerhaft über 90 % signalisieren Überlastungsrisiken und fehlende Pufferkapazität.

Formel zur Berechnung:

\[ ext{Auslastungsgrad} (\%) = \frac{ ext{Belegte Stunden}}{ ext{Verfügbare Kapazität (Stunden)}} imes 100 \]

Erklärung der Bestandteile:

  • Belegte Stunden: Summe aller geplanten Produktions- und Rüstzeiten im Betrachtungszeitraum.
  • Verfügbare Kapazität: Theoretische Betriebsstunden abzüglich geplanter Wartungs- und Stillstandzeiten (Nettoverfügbarkeit).

Beispiel: Eine Maschine ist 5 Tage × 8 Stunden = 40 Stunden verfügbar. Davon sind 34 Stunden mit Aufträgen belegt: Auslastungsgrad = 34 ÷ 40 × 100 = 85 %.

Kapazitätsberechnung: So ermitteln Sie die Nettoverfügbarkeit Ihrer Maschinen

Bevor Sie auch nur einen einzigen Auftrag in Ihren Belegungsplan eintragen, müssen Sie wissen, wie viel Kapazität tatsächlich zur Verfügung steht. Viele Unternehmen planen auf Basis der theoretischen Bruttoverfügbarkeit – und wundern sich dann über Terminverzüge und Überlastungen. Die entscheidende Größe ist die Nettoverfügbarkeit, die auch von Institutionen wie dem Verein Deutscher Ingenieure (VDI) als Maßstab für realistische Produktionsplanung herangezogen wird.

Nettoverfügbarkeit – die realistische Planungsgrundlage:

Diese Formel bereinigt die theoretische Arbeitszeit um alle unvermeidbaren, nicht-produktiven Zeiten.

Formel zur Berechnung:

\[ ext{Nettoverfügbarkeit} = ext{Bruttoverfügbarkeit} - t_{ ext{Wartung}} - t_{ ext{Rüsten}} - t_{ ext{Stillstand}} \]

Erklärung der Bestandteile:

  • Bruttoverfügbarkeit: Gesamte Betriebszeit laut Schichtmodell (z. B. 3 Schichten × 8 h × 5 Tage = 120 h/Woche).
  • t_Wartung: Geplante Wartungs- und Inspektionsintervalle.
  • t_Rüsten: Durchschnittliche Rüstzeiten zwischen Aufträgen (Setup-Zeit).
  • t_Stillstand: Geplante Pausen, Schichtwechsel, Reinigungszeiten.

Praxis-Tipp: Planen Sie grundsätzlich nicht mehr als 85–90 % der Nettoverfügbarkeit ein. Der verbleibende Puffer fängt ungeplante Störungen, Eilaufträge und Qualitätsnacharbeiten auf – ohne dass Ihr gesamter Belegungsplan kollabiert.

Kapazitätsrechner: Maschinenauslastung berechnen

Ermitteln Sie Nettoverfügbarkeit und Auslastungsgrad Ihrer Maschinen in Echtzeit.

1 = Einschicht, 2 = Zweischicht, 3 = Dreischicht
Netto-Schichtdauer (ohne Pausen)
z. B. 5 für eine Woche
Geplante Wartung im Zeitraum
Summe aller Setup-Zeiten
Summe geplanter Produktionszeiten
Bitte überprüfen Sie Ihre Eingaben. Belegte Stunden dürfen die Nettoverfügbarkeit nicht überschreiten.

Ergebnis Ihrer Kapazitätsplanung

Bruttoverfügbarkeit
Nettoverfügbarkeit
Freie Kapazität
Auslastungsgrad
Auslastungsvisualisierung
0%70%90%100%

Schritt-für-Schritt: Maschinenbelegungsplan in Excel erstellen

Die gute Nachricht: Sie brauchen keine teure Spezialsoftware, um einen professionellen Belegungsplan aufzubauen. Excel bietet – richtig eingesetzt – alle Funktionen, die Sie für eine solide Kapazitätsplanung benötigen. Lassen Sie uns gemeinsam den Aufbau durchgehen.

Schritt 1: Tabellenstruktur anlegen

Erstellen Sie ein neues Excel-Arbeitsblatt mit folgenden Spalten (Spalte A bis H als Mindeststruktur):

  • A – Datum: Datum des Belegungszeitraums
  • B – Maschinen-ID: Eindeutige Kennung (z. B. M-001, M-002)
  • C – Maschinenbezeichnung: Klartextname der Anlage
  • D – Auftragsnummer: Referenz zum Fertigungsauftrag
  • E – Geplante Laufzeit (h): Produktionszeit inkl. Rüsten
  • F – Verantwortlicher: Name des Bedieners / Schichtleiters
  • G – Status: Dropdown: In Betrieb / Wartung / Stillstand / Abgeschlossen
  • H – Auslastung (%): Formel: =E2/Nettoverfügbarkeit*100

Schritt 2: Nettoverfügbarkeit als Referenzwert hinterlegen

Legen Sie auf einem separaten Tabellenblatt (z. B. „Stammdaten“) die Schichtmodelle und Wartungsfenster an. Verknüpfen Sie diese Daten über die Funktion SVERWEIS oder XVERWEIS mit Ihrem Hauptblatt. So stellen Sie sicher, dass bei einer Änderung des Schichtmodells sofort alle Auslastungsberechnungen im Belegungsplan aktualisiert werden.

Schritt 3: Visualisierung durch bedingte Formatierung

Zahlenkolonnen allein sind schwer greifbar. Nutzen Sie die bedingte Formatierung in Excel, um Engpässe sofort sichtbar zu machen. Markieren Sie die Zelle der Auslastung (Spalte H) beispielsweise grün, wenn der Wert zwischen 70 % und 90 % liegt, gelb bei unter 70 % und rot, sobald die 90-Prozent-Marke überschritten wird. Dies verleiht Ihrer Tabelle den Charakter eines echten Dashboards.

Mehrwert einer systematischen Maschinenbelegungsplanung Warum sich der Planungsaufwand in Excel direkt auszahlt Transparenz Klare Zuweisung von Aufträgen & Ressourcen in Echtzeit. Termintreue Vermeidung von Engpässen & pünktliche Lieferung an Kunden. Kostenkontrolle Minimierung teurer Stillstandzeiten & Überstundenzuschläge. WHK Controlling – Ihr Partner für effiziente Produktionssteuerung

Schritt 4: Der Soll-Ist-Vergleich als Controlling-Instrument

Ein Plan ist nur so gut wie seine Umsetzung. Fügen Sie Ihrer Vorlage Spalten für die tatsächliche Laufzeit und die tatsächliche Auslastung hinzu. Als erfahrener Controller weiß ich: Erst der regelmäßige Soll-Ist-Vergleich deckt auf, ob Ihre Rüstzeiten realistisch kalkuliert sind oder ob sich versteckte Ineffizienzen in den Produktionsalltag eingeschlichen haben.

Häufige Fehler bei der Maschinenbelegungsplanung – und wie Sie diese vermeiden

Selbst die beste Excel-Vorlage nützt wenig, wenn methodische Fehler die Planung untergraben. Achten Sie auf diese drei klassischen Stolperfallen:

  • Fehlende Pufferzeiten: Wer 100 % der Nettoverfügbarkeit verplant, provoziert den Stillstand. Planen Sie stets einen Puffer von 10 bis 15 % für unvorhergesehene Ereignisse ein.
  • Ignorieren von Rüstzeiten: Das Umrüsten einer Maschine ist keine Nebensache, sondern bindet wertvolle Kapazität. Dokumentieren Sie Rüstzeiten separat, um Optimierungspotenziale (z. B. durch SMED-Methoden) aufzudecken.
  • Isolierte Planung: Ein Maschinenbelegungsplan darf nicht im luftleeren Raum existieren. Er muss zwingend mit der Materialverfügbarkeit und der Personaleinsatzplanung synchronisiert werden.

Fazit: Mit der richtigen Excel-Vorlage zur optimierten Fertigung

Ein durchdachter Maschinenbelegungsplan ist nicht nur ein operatives Hilfsmittel, sondern ein strategischer Hebel zur Steigerung Ihrer Rentabilität. Er macht Engpässe sichtbar, bevor sie zu Lieferverzügen führen, und liefert dem Management die nötigen Daten für fundierte Investitionsentscheidungen.

Lassen Sie uns gemeinsam den nächsten Schritt gehen: Nutzen Sie die hier vorgestellten Prinzipien und unseren Kapazitätsrechner, um Ihre eigene Excel-Vorlage aufzubauen. Wenn Sie feststellen, dass Ihre Produktionssteuerung komplexer wird und Excel an seine Grenzen stößt, stehen wir von WHK Controlling Ihnen als praxisnaher Partner zur Seite, um Ihre Prozesse auf das nächste Level zu heben.

Maschinenbelegungsplan.xlsx
XLSX · 24.7 KB
Download
