Jedes Projekt birgt Unsicherheiten. Ob unerwartete Budgetüberschreitungen, technische Ausfälle oder personelle Engpässe – wer Risiken ignoriert, gefährdet den gesamten Projekterfolg. Eine Risikomatrix Vorlage ist das bewährte Werkzeug, um diese Gefahren nicht nur zu identifizieren, sondern objektiv zu bewerten und zu priorisieren. In diesem umfassenden Guide erfahren Sie, wie Sie eine Risikomatrix professionell aufbauen, berechnen und in Ihrem Projektalltag verankern.
Was ist eine Risikomatrix?
Eine Risikomatrix (auch Risk Map oder Heatmap genannt) ist ein visuelles Instrument im Projekt- und Qualitätsmanagement. Sie dient dazu, identifizierte Risiken anhand von zwei Hauptdimensionen einzuordnen: der Eintrittswahrscheinlichkeit und dem potenziellen Schadensausmaß (Auswirkung).
Durch die Multiplikation dieser beiden Faktoren entsteht eine Risikokennzahl (Risk Score), die es ermöglicht, komplexe Bedrohungslagen auf einen Blick zu erfassen und Prioritäten für Gegenmaßnahmen zu setzen. Internationale Standards wie die ISO 31000 für Risikomanagement empfehlen den Einsatz solcher Matrizen zur systematischen Risikobewertung.
Der mathematische Hintergrund: Risikobewertung berechnen
Die Platzierung eines Risikos in der Matrix basiert auf einer simplen, aber wirkungsvollen mathematischen Formel. Diese Quantifizierung ist der Kern jeder professionellen Risikomatrix Vorlage.
Interaktiver Risikomatrix-Rechner
Testen Sie die Berechnung direkt hier. Geben Sie die geschätzte Wahrscheinlichkeit und die erwartete Auswirkung ein, um den Risikowert und die empfohlene Handlungskategorie zu ermitteln.
Risikowert Kalkulator

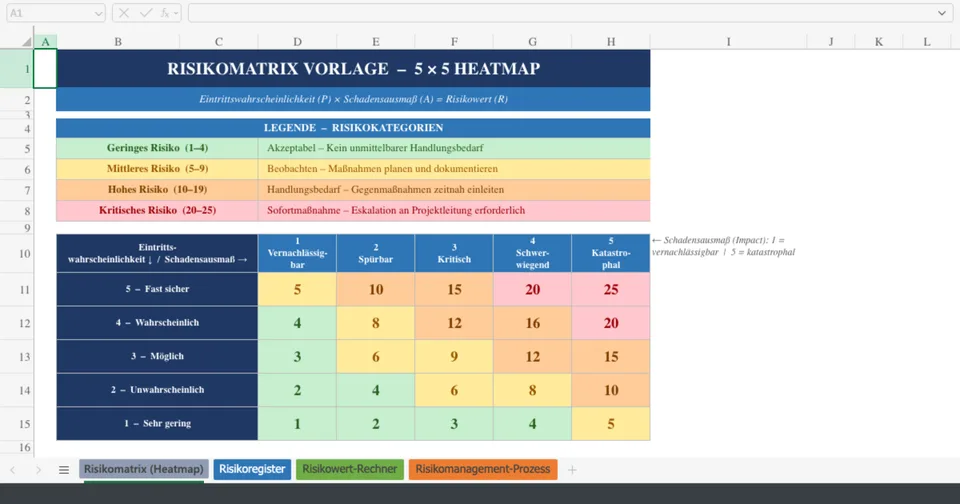

Schritt-für-Schritt: So nutzen Sie die Risikomatrix Vorlage
Das Ausfüllen der Matrix ist nur ein Teil des gesamten Risikomanagement-Prozesses. Um den vollen Nutzen aus Ihrer Risikomatrix Vorlage zu ziehen, sollten Sie einem strukturierten Ablauf folgen, wie er auch vom BSI (Bundesamt für Sicherheit in der Informationstechnik) im Rahmen des IT-Grundschutzes empfohlen wird.
1. Risiken identifizieren
Starten Sie mit einem Brainstorming im Team. Sammeln Sie alle denkbaren Ereignisse, die das Projektziel gefährden könnten. Kategorisieren Sie diese in Bereiche wie Technik, Finanzen, Personal oder externe Faktoren.
2. Risiken bewerten (Die Matrix füllen)
Nehmen Sie jedes identifizierte Risiko und weisen Sie ihm mithilfe der oben erklärten Skalen Werte für Wahrscheinlichkeit und Auswirkung zu. Tragen Sie die Risiken anschließend in Ihre Risikomatrix Vorlage ein.
3. Maßnahmen ableiten (Risikosteuerung)
Abhängig von der Platzierung in der Matrix (Grün, Gelb, Rot) müssen Sie Strategien entwickeln:
- Vermeiden: Den Projektplan so ändern, dass das Risiko eliminiert wird.
- Vermindern: Maßnahmen ergreifen, um Wahrscheinlichkeit oder Auswirkung zu senken.
- Übertragen: Das Risiko an Dritte auslagern (z.B. durch Versicherungen oder Subunternehmer).
- Akzeptieren: Bei geringen Risiken bewusst keine Maßnahmen ergreifen, aber Budgets für den Notfall bereithalten.
4. Kontinuierliche Überwachung
Risiken sind dynamisch. Ein Risiko, das heute im grünen Bereich liegt, kann nächsten Monat rot sein. Aktualisieren Sie Ihre Risikomatrix Vorlage daher regelmäßig in Statusmeetings.
Best Practices für das Risikomanagement
- Vermeiden Sie den "Mittelwert-Bias": Teams neigen dazu, Risiken oft mit "3" (Mittel) zu bewerten, um Diskussionen aus dem Weg zu gehen. Fordern Sie klare Begründungen für jede Einstufung.
- Klare Verantwortlichkeiten: Jedes identifizierte Risiko muss einen "Risk Owner" haben – eine Person, die für die Überwachung und die Einleitung von Gegenmaßnahmen verantwortlich ist.
- Qualitativ vs. Quantitativ: Während die 5x5 Matrix qualitativ ist, sollten Sie bei roten Risiken versuchen, den potenziellen Schaden in konkreten Euro-Beträgen (quantitativ) zu beziffern.
Häufig gestellte Fragen (FAQ)
Reicht eine 3x3 Risikomatrix aus?
Für sehr kleine Projekte kann eine 3x3 Matrix (Niedrig, Mittel, Hoch) ausreichend sein. Für die meisten professionellen Projekte hat sich jedoch die 5x5 Matrix etabliert, da sie eine feinere und realistischere Abstufung der Risiken ermöglicht.
Wer sollte die Risikomatrix ausfüllen?
Die Risikomatrix sollte niemals von einer Person allein (z.B. nur dem Projektmanager) ausgefüllt werden. Es erfordert die Expertise des gesamten Kernteams sowie relevanter Stakeholder, um blinde Flecken bei der Bewertung zu vermeiden.
Wie oft sollte die Vorlage aktualisiert werden?
Dies hängt von der Projektlaufzeit ab. Bei agilen Projekten empfiehlt sich ein kurzer Check in jedem Sprint-Planning. Bei klassischen Projekten sollte die Matrix mindestens einmal im Monat oder beim Erreichen wichtiger Meilensteine überprüft werden.
